Методика оценки рисков


Общая классификация рисков реализации ИСП

Классификационный
признак
Виды рисков в соответствии с классификацией
Категория   Риск увеличения затрат на строительство
  Риск задержек строительства

Риск несоблюдения строительных решений
  Риск увеличения объёмов строительства
  Риск снижения качества строительства
  Риск не обеспечения безопасности строительства
Вероятность возникновения   Слабовероятные
  Маловероятные
  Вероятные
  Весьма вероятные
  Почти возможные
Величина потерь   Минимальные
  Низкие
  Средние
  Высокие
  Максимальные
Степень воздействия   Игнорируемые
  Незначительные
  Умеренные
  Существенные
  Критические
Уровню   Приемлемые
  Оправданные
  Недопустимые


Взаимосвязь рисков в процессе реализации ИСП

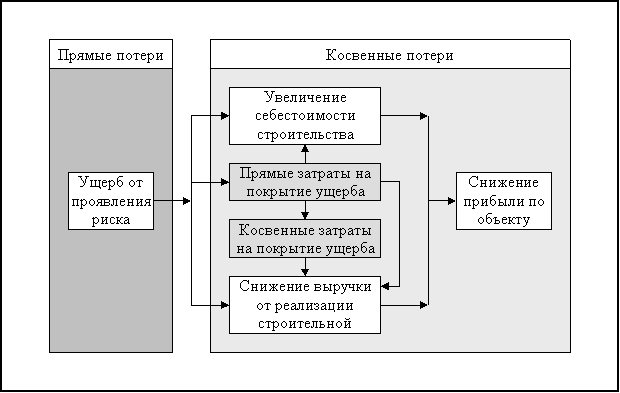

Структура экономических потерь от проявления рисков в
процессе реализации ИСП


Классификация рисков по величине потерь

Виды рисков Величина потерь
Iq
(баллы)
I
(в % от плановой
прибыли по объекту)
Минимальные 1 0% < I ≤ 10%
Низкие 2 10% < I ≤ 40%
Средние 3 40% < I ≤ 60%
Высокие 4 60% < I 90%
Максимальные 5 90% < I 100%


Классификация рисков по вероятности возникновения

Виды рисков Вероятность возникновения (P)
Количественный подход Качественный
подход
Pq (баллы) P
(в долях единицы)
Слабовероятные 1 0,0 < P ≤ 0,1 Событие может произойти в исключительных случаях.
Маловероятные 2 0,1 < P ≤ 0,4 Редкое событие, но, как известно, уже имело место.
Вероятные 3 0,4 < P ≤ 0,6 Наличие свидетельств достаточных для предположения возможности события.
Весьма вероятные 4 0,6 < P ≤ 0,9 Событие может произойти.
Почти возможные 5 0,9 < P < 1,0 Событие, как ожидается, произойдёт.


Оценка индекса риска

R = Pq x Iq

где: R - индекс риска (баллы)
      Pq - вероятность возникновения рисков, в соответствии с классификацией (баллы)
      Iq - величина потерь, в соответствии с классификацией (баллы)

Индекс риска – это показатель величины вероятных потерь в баллах, определяется посредством матрицы “Вероятность-Потери” и даёт возможность судить о степени воздействия и уровне риска.


Процесс оценки идентифицированных рисков в ходе реализации ИСП


Оценка степени воздействия рисков

M = P x I

где: M – степень воздействия рисков (денежные единицы)
      P - вероятность возникновения рисков, в соответствии с классификацией (в долях единицы)
      I - величина потерь, в соответствии с классификацией (в % от плановой
прибыли по объекту).


Классификация рисков по степени воздействия

Вид риска Индекс риска (R) Степень воздействия
Критические

20 ≤ R ≤ 25

Крайняя степень возможности приостановки реализации ИСП.
Существенные

12 ≤ R ≤ 16

Увеличение продолжительности выполнения СиМР, производственный брак, несоблюдение строительных решений, объёмы дополнительных работ и нарушения техники безопасности недопустимы для заказчика.
Умеренные

  9 ≤ R ≤ 10

Увеличение продолжительности выполнения СиМР, производственные дефекты, несоблюдение строительных решений, объёмы дополнительных работ и общее снижение безопасности строительства требуют согласований с заказчиком.
Незначительные

  5 ≤ R ≤ 8

Увеличение продолжительности выполнения СиМР и объёмы дополнительных работ в рамках бюджета и плановых сроков завершения строительства; производственные дефекты быстро устранимы; несоблюдение строительных решений и незначительное снижение безопасности строительства допустимые для заказчика.
Игнорируемые

  1 ≤ R ≤ 4

Отсутствие какого-либо воздействия на ход реализации ИСП.


Классификация рисков по уровню

Вид риска Индекс риска (R) Уровень риска
Недопустимые

12 ≤ R ≤ 25

Определяются, как риски, первичные для обработки. Каждый риск с недопустимым уровнем должен иметь стратегию обработки, а также настойчиво и непрерывно обрабатываться до тех пор, пока уровень риска не снизится до приемлемого. При этом риск должен находится под постоянным жёстким контролем и его уровень должен периодически переоцениваться.
Оправданные

5 ≤ R ≤ 10

Определяются, как риски, вторичные для обработки. Каждый риск с оправданным уровнем должен иметь стратегию обработки, а также обрабатываться до тех пор, пока уровень риска не снизится до приемлемого. При этом риск должен находится под постоянным контролем и его уровень должен периодически переоцениваться.
Приемлемые

1 ≤ R ≤ 4

Рассматриваются к принятию. Периодически переоценивается уровень каждого риска.


Примерная форма 1.1 "Риск-регистр"
